Budowa elektrowni gazowej w Ostrołęce jest już na półmetku. Na budowę stale docierają kolejne elementy kluczowych urządzeń elektrowni.

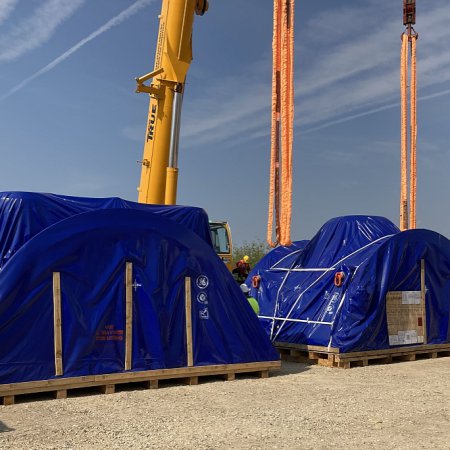

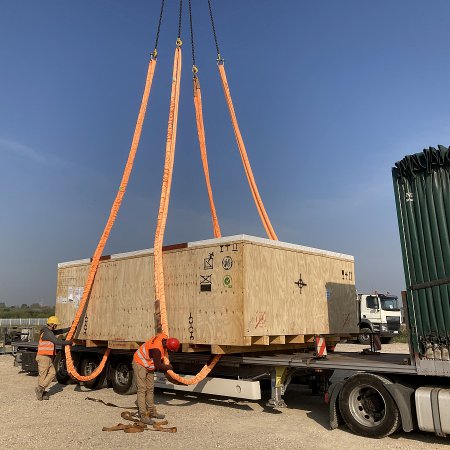

Na plac budowy dostarczono m.in. stanowiący kolejny element turbozespołu korpus niskoprężnej części turbiny parowej. Wyprodukowany został w fabryce GE Power w Elblągu. Korpus przywieziono na plac budowy w dwóch ważących odpowiednio 46 i 55 ton częściach, umieszczonych na platformach specjalnych samochodów. Konwój z ładunkiem przejechał w ciągu jednej nocy trasę kilkuset km na plac budowy do Ostrołęki. W dostarczonym korpusie zostanie umieszczony wirnik niskoprężnej części turbiny parowej wyprodukowany w Szwajcarii. W Ostrołęce gotowe do montażu są już części wysokoprężna i średnioprężna turbiny parowej, a spodziewany jest transport pozostałych elementów turbozespołu – oprócz wirnika niskoprężnej części turbiny parowej będzie to także skraplacz turbiny parowej, wirnik generatora, stojan generatora oraz turbina gazowa. Kluczowe elementy będą dostarczone z różnych lokalizacji, m.in. z Opola, Wrocławia, Szwajcarii oraz Francji.

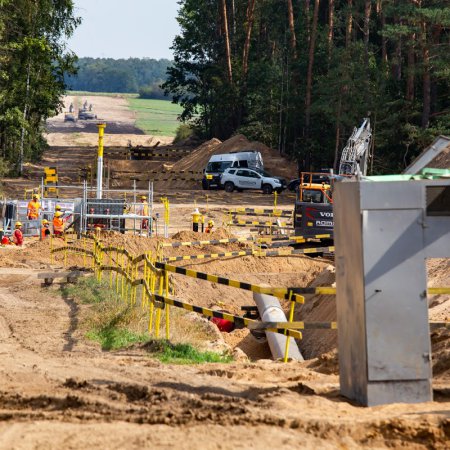

Prace projektowe przebiegają zgodnie z harmonogramem i zbliżają się do półmetka. Zaawansowanie wszystkich prac – projektowych, zakupowych i budowlanych – wyniosło na koniec sierpnia ok. 48%. Na placu budowy została wykonana dolna część fundamentu turbozespołu. Rozpoczął się także montaż kotła odzysknicowego (HRSG). Powstają również inne obiekty elektrowni, np. chłodnia, budynek elektryczny i administracyjny.
Wsparcie polskiej energetyki
Blok energetyczny w Ostrołęce to jedno z kluczowych przedsięwzięć Grupy ORLEN w zakresie budowy niskoemisyjnych źródeł bilansujących KSE. Nowa jednostka będzie wspierać stabilność dostaw energii elektrycznej podczas trwającej transformacji energetycznej Polski.
Inwestycja w blok gazowo-parowy w Ostrołęce będzie wspierać strategię zrównoważonego rozwoju Grupy ORLEN. Koncern w swoim segmencie energetycznym dąży do redukcji emisji dwutlenku węgla o 40% na każdej MWh (megawatogodzinie) do 2030 roku oraz do osiągnięcia neutralności emisyjnej do 2050 roku.
Pod koniec czerwca br. w projekcie bloku gazowo-parowego w Ostrołęce osiągnięto kluczowy kamień milowy. Spółka prowadząca inwestycję w elektrownię o mocy ok. 750 MW podpisała umowę o zewnętrzne finansowanie kredytowe w formule project finance. Spółka CCGT Ostrołęka, należąca do Grupy ORLEN, zawarła umowy kredytów z konsorcjum składającym się z polskich i międzynarodowych instytucji finansowych.
